エアータンクの後付け設置工事

お客様業界:部品加工業



工事内容:

11kwのスクリューコンプレッサへの396Lのエアータンクの後付け設置
(コンプレッサ:三井精機製Z115AS-R、エアータンク:明治機械製ST400C-75)



工事手順:

①現地確認 ②エアータンクの選定 ③工事日程の相談(エアーを止める為) ④エアータンクの搬入・設置 ⑤コンプレッサとエアータンク、エアータンクと主配管の配管設置工事 ⑤エアー開通後の漏れ確認



背景・効果:

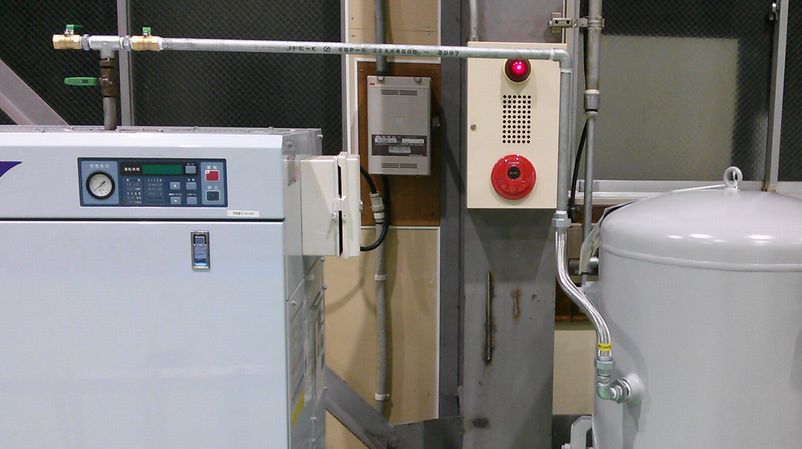

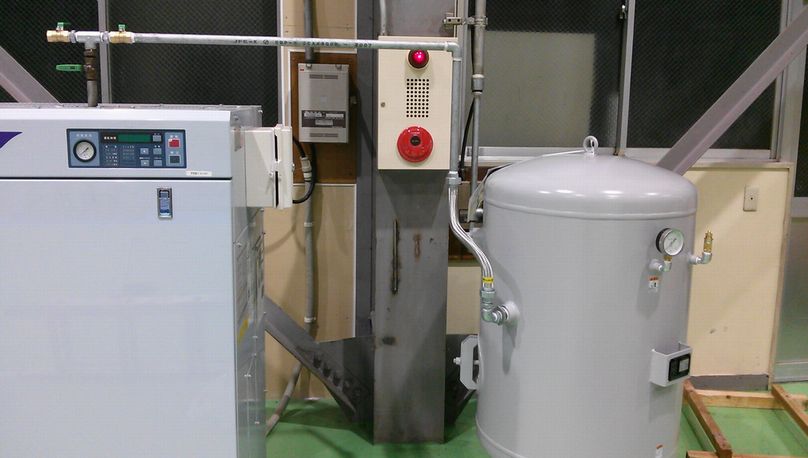

主配管に直結でコンプレッサを繋げておりましたが、今回機械の増設によりエアーの使用量が増えることとなり、エアータンクを後付けで設置することとなりました。配管は1インチです。小沢商店で自前のネジ切り機を持参し、長さを調整しながら配管を組んでいきました。エアータンクを付けた事により、コンプレッサの余裕が生まれ、増設機械も問題なく動くようになりました。



工期:

半日



⇒工場の工事ついてはお気軽にご相談ください。
